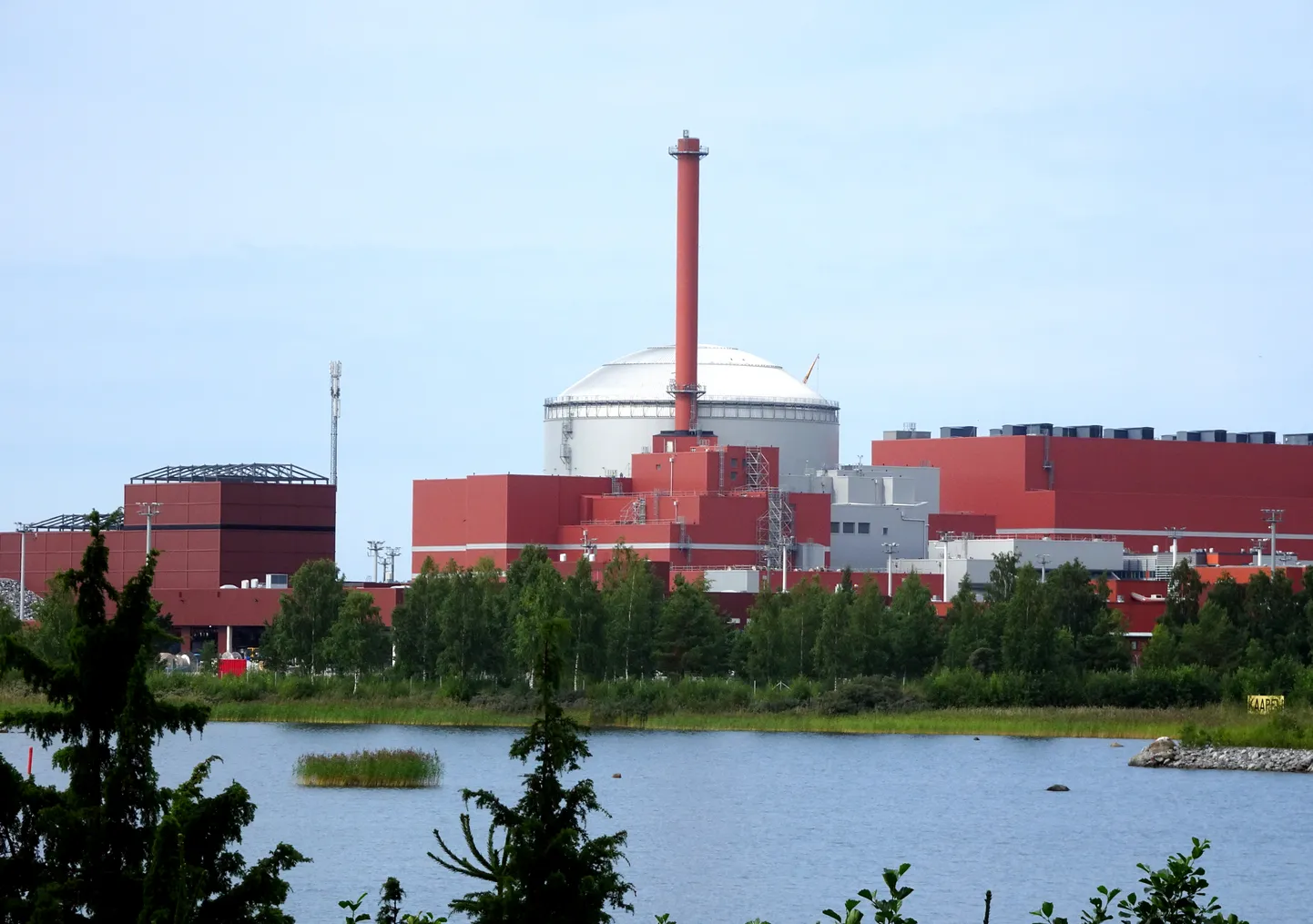

Soome rajatava tuumaelektrijaama Olkiluoto kolmanda reaktori valmimine lükkus taas edasi, teatas seda ehitav Prantsuse-Saksa kontsern Areva-Siemens.
Olkiluoto kolmanda reaktori valmimine lükkus taas edasi
Uue ajakava järgi liidetakse reaktor riikliku energiavõrguga järgmise aasta novembris ning elektritootmine hakkab pihta 2021. aasta märtsis.
Olkiluoto kolmanda reaktori vastuvõtmine on hilinenud ka mitu korda varem. Esialgse plaani kohaselt pidi reaktor tööle hakkama juba aastal 2009.
Reaktori valmistaja sõnul lükkub reaktori valmimine sel korral edasi testimise aegluse ja varuosade puudumise tõttu. Sel sügisel avastati varudiiselgeneraatorite testimise juures vigaseid osi, mille asendamine varuosadega võtab mitu kuud aega.
Olkiluoto kolmanda reaktori ehitus algas 2005. aastal.
