Inglismaa edelaosas paikneva uue tuumaelektrijaama avamine lükkub taas edasi vähemalt aasta võrra ning läheb seni arvatust maksma vähemalt kolm miljardit naela enam, teatas Prantsuse elektrihiid EDF neljapäeval.
Suurbritannia uusima tuumaelektrijaama avamine lükkub taas edasi
Ettevõtte teatel alustatakse uue kava kohaselt elektri tootmisega esimeses reaktoris 2027. aasta juunis.
Kahe reaktori käivitamise täiendava edasilükkamise riski hinnatakse 15 kuule, eeldades, et ei tule uut pandeemialainet ega muid mõjusid Venemaa agressioonisõjast Ukraina vastu, teatas EDF avalduses.
Firma teatel on kerkinud ehituskulude eelarve nüüd prognoositavas vahemikus 25 kuni 26 miljardit naela (30 kuni 31 miljardit eurot).
«Enam kui kahe Covid-19 pandeemia aasta jooksul jätkus projekt peatuseta. See kaitses tarneahela tugevust ja lubas lõpule viia mitu suurt verstaposti,» seisis avalduses, mille kohaselt on inimesed, ressursid ja tarneahel olnud üsna piiratud.
Samuti on suurenenud materjalide hulk ning inseneritööde vajadus, selliste tegevuste maksumus, sealhulgas merega seotud tööde puhul.

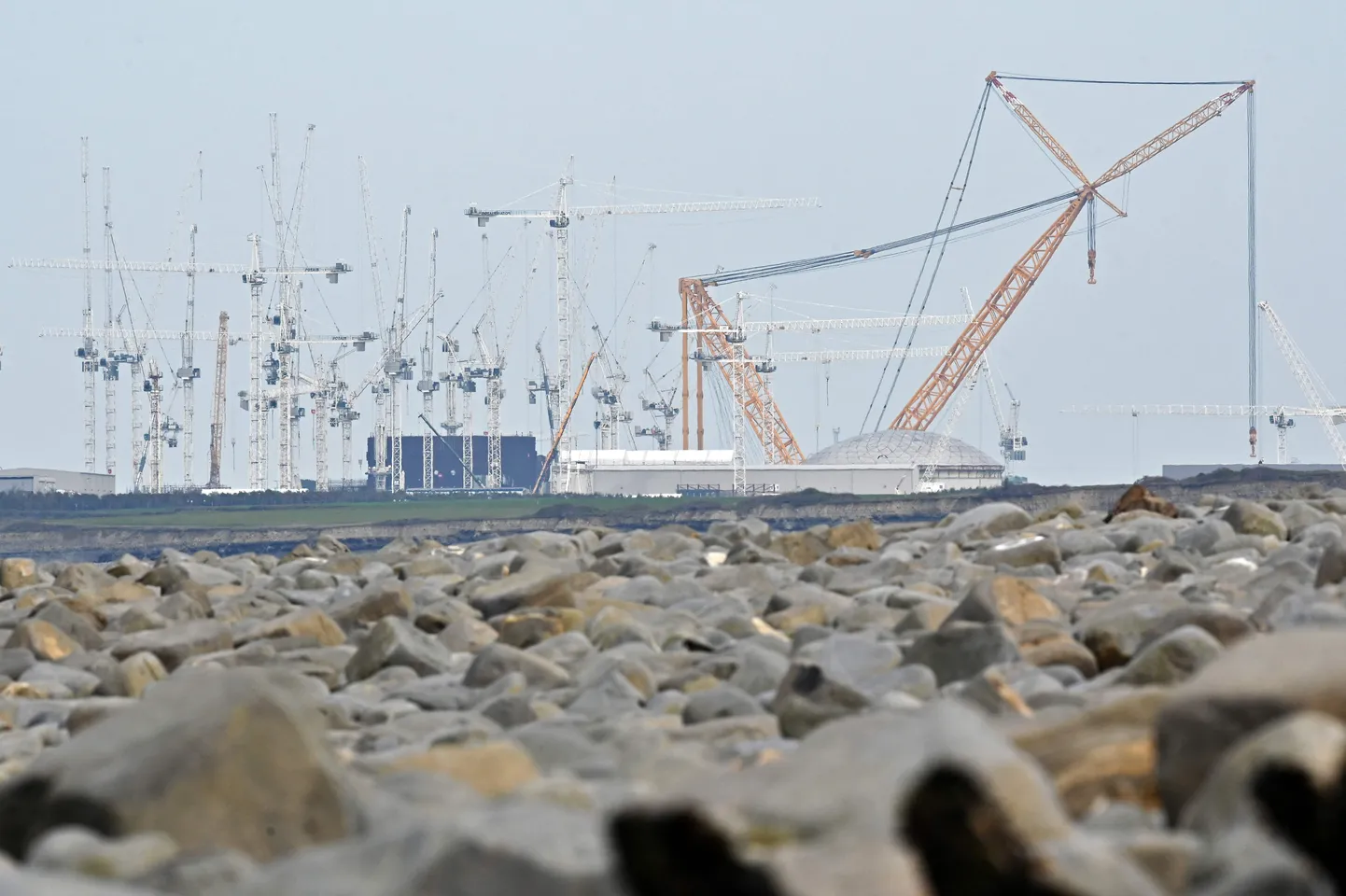

Edela-Inglismaal asuv Hinkley Pointi tuumajaam on Suurbritannia esimene uus tuumajaam enam kui kahe aastakümne jooksul.
Suurbritannias on kokku 15 tuumareaktorit kaheksas erinevas tuumaelektrijaamas üle riigi. Ent nii mitmedki neist jõuavad oma kasutuskõlbliku eluea lõppu.
